ПРОШЕДШИЙ 2023 год был бурный. Это был год долгожданных событий и достижений.

Нажмите для воспроизведения музыки

По результатам первых испытаний насосной второго подъёма были внесены доработки и установлены дополнительные компоненты, обеспечивающие её работу. Работы были завершены 28 декабря 2023 года.
Этот трудный год закончился.

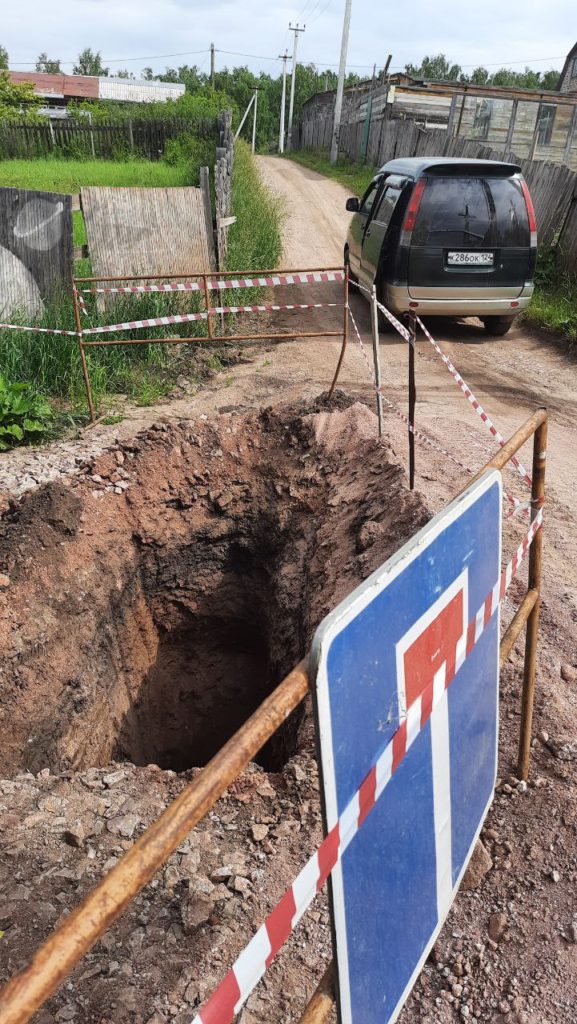

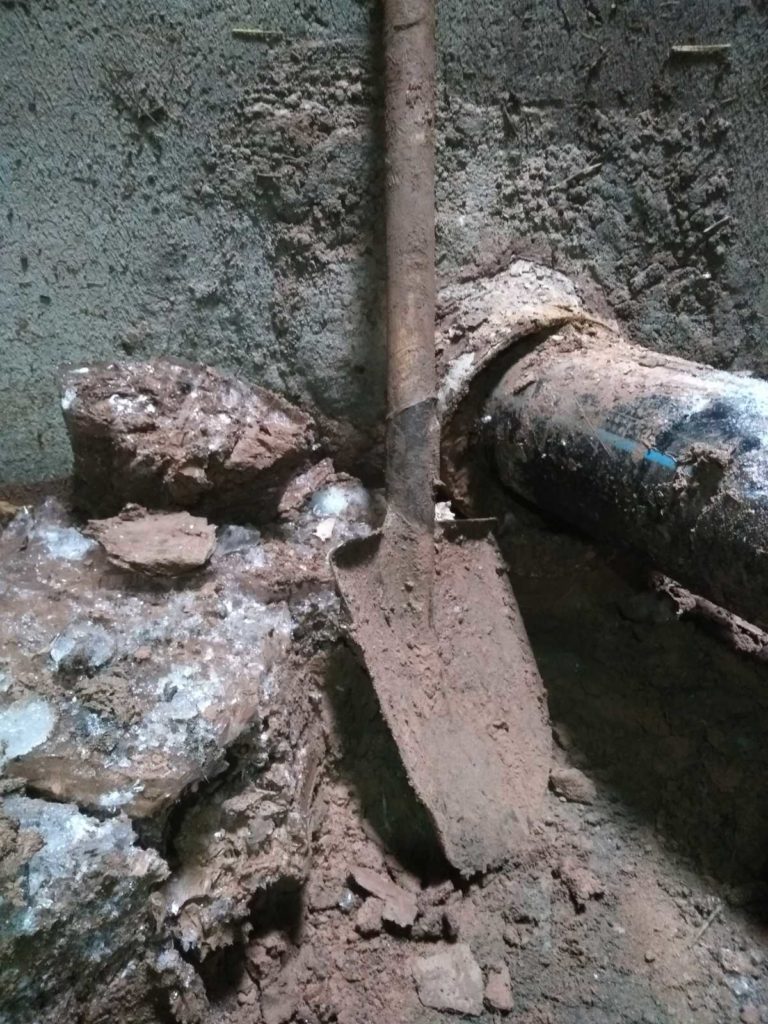

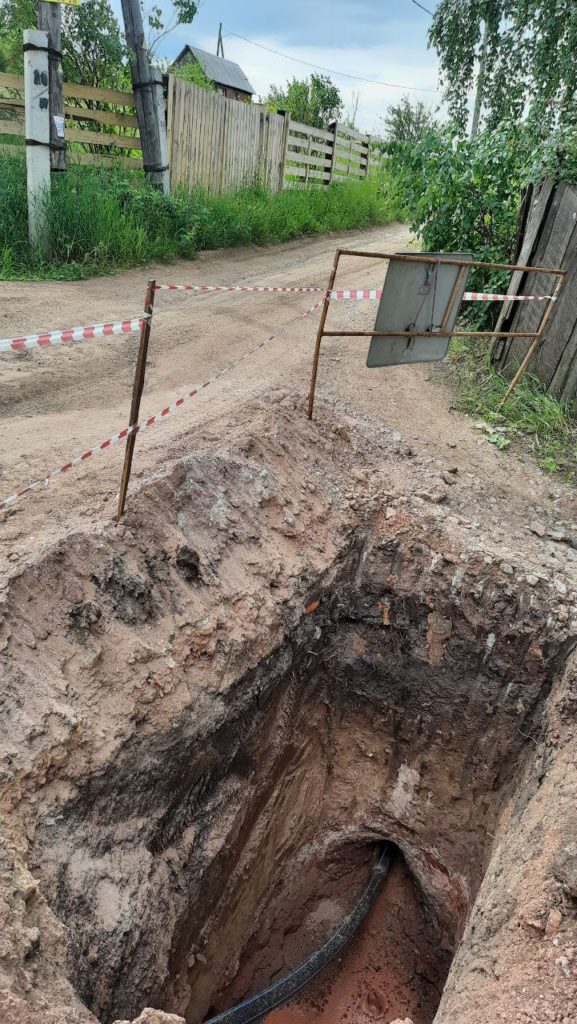

Так делается врезка в трассу под давлением воды там, где нет возможности поставить тройник

Улица Извилистая. Готовая к подключению потребителя сборка с фильтром и редуктором

Улица Извилистая. Ноябрь -декабрь 2023 года

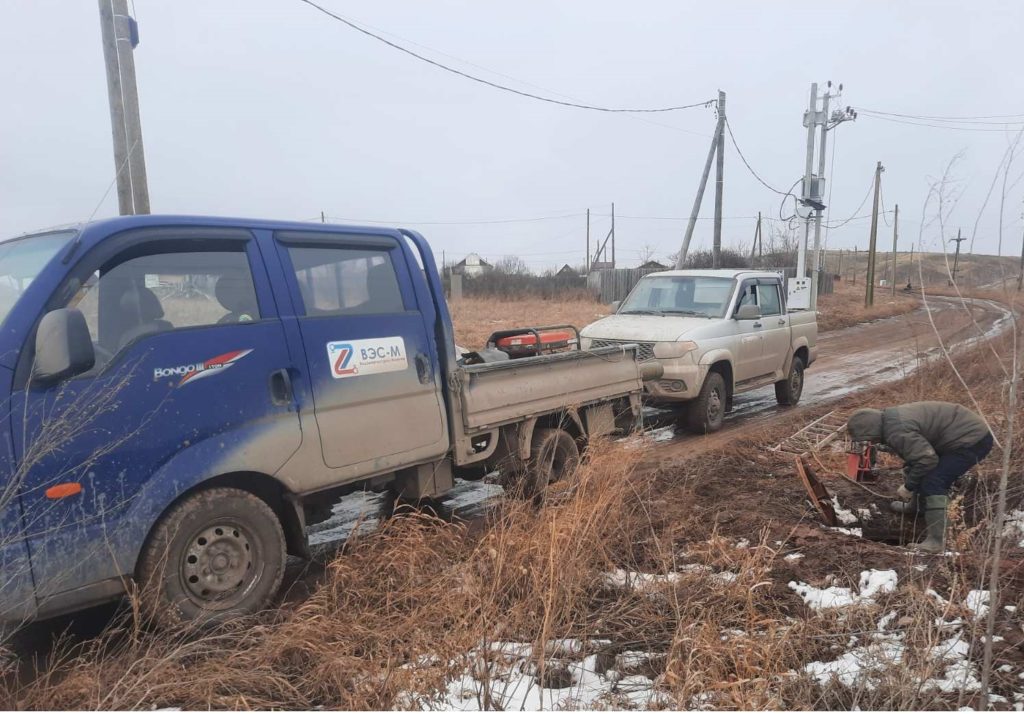

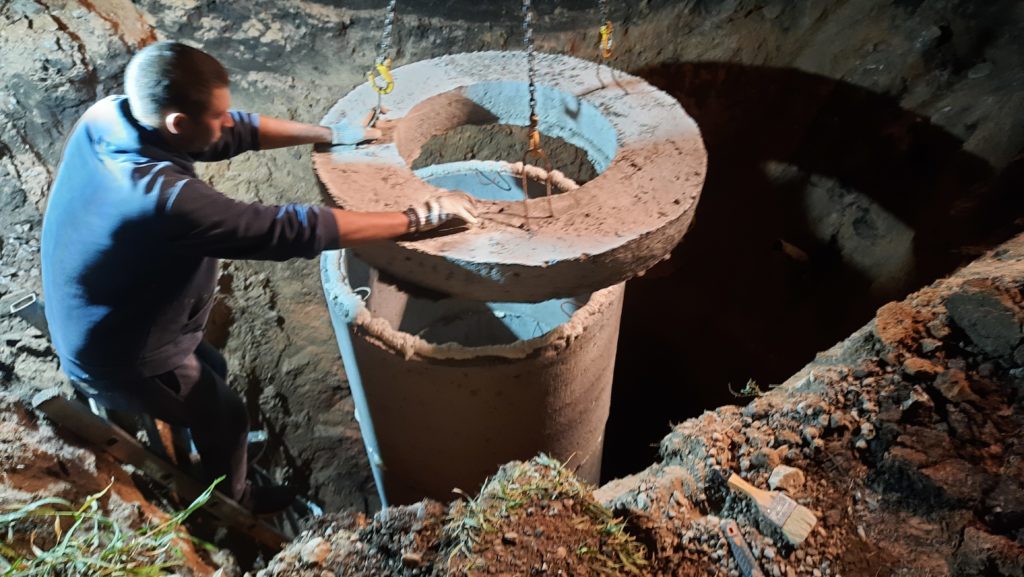

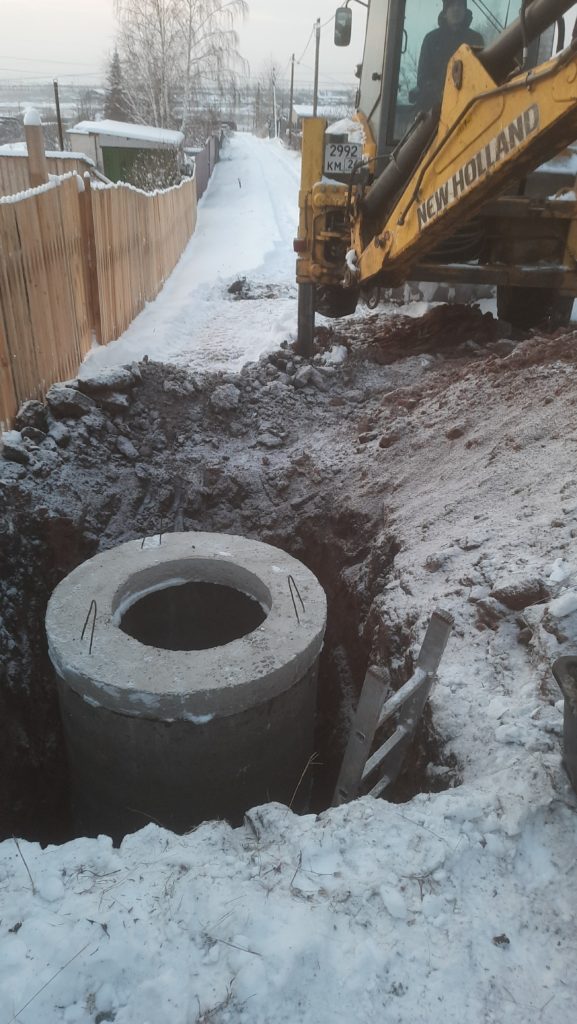

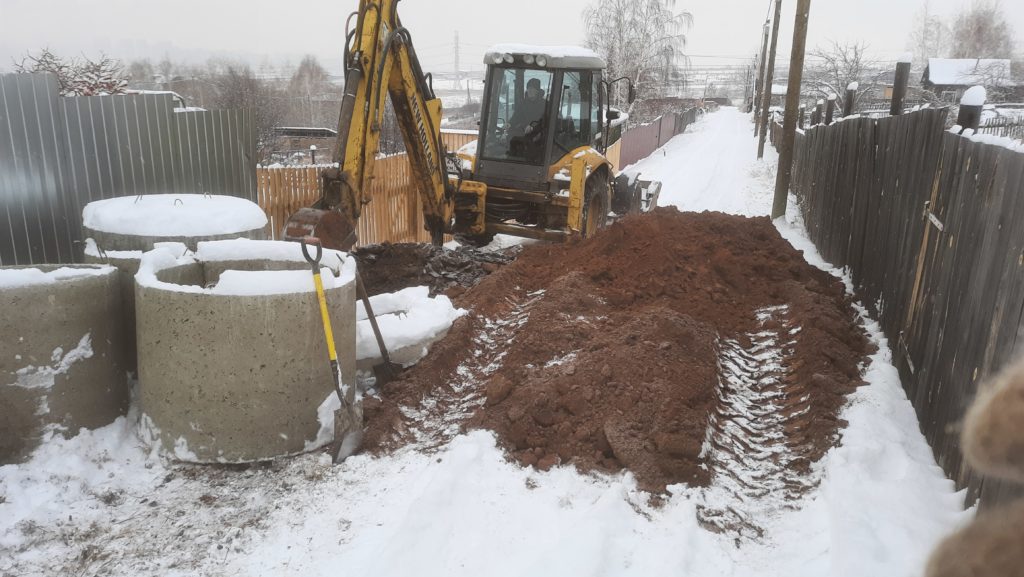

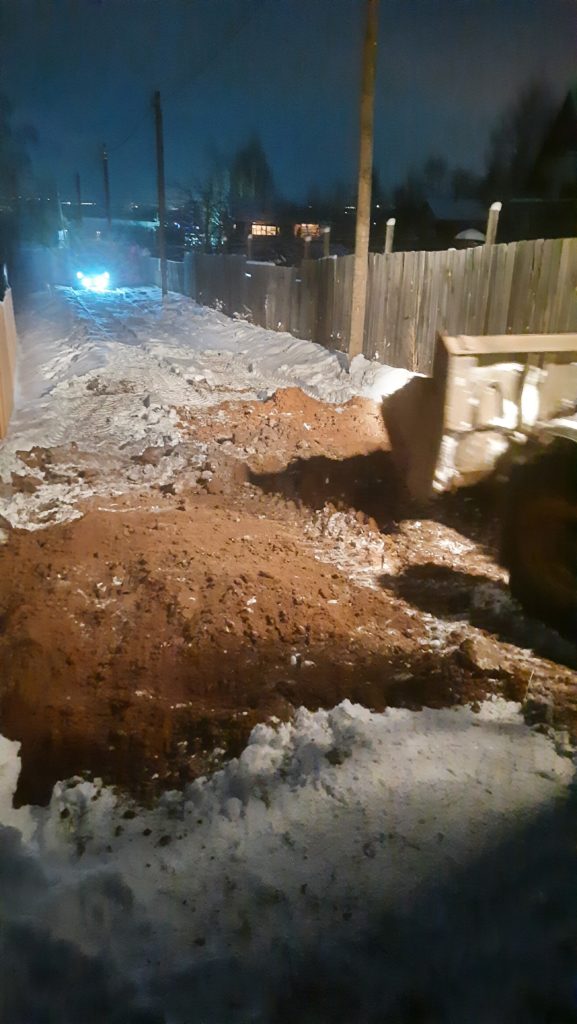

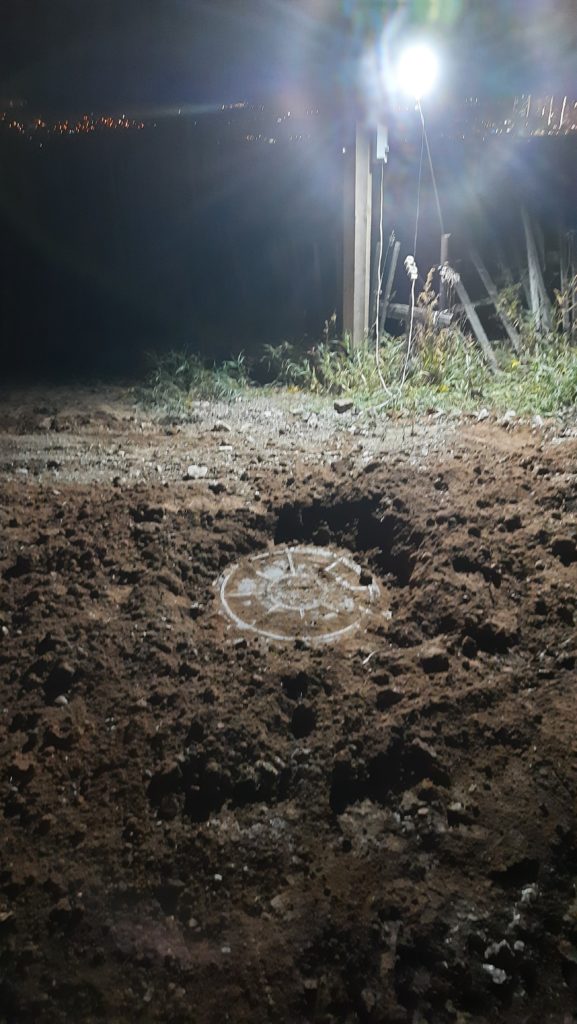

Зимняя сказка 🙂 Начатые в октябре работы по установке колодцев закончили 26 ноября...

2я улица Лаванды. Конец ноября
2я улица Лаванды. 26 ноября
2я улица Лаванды
Зимой темнеет рано... 2я улица Лаванды. 26 ноября

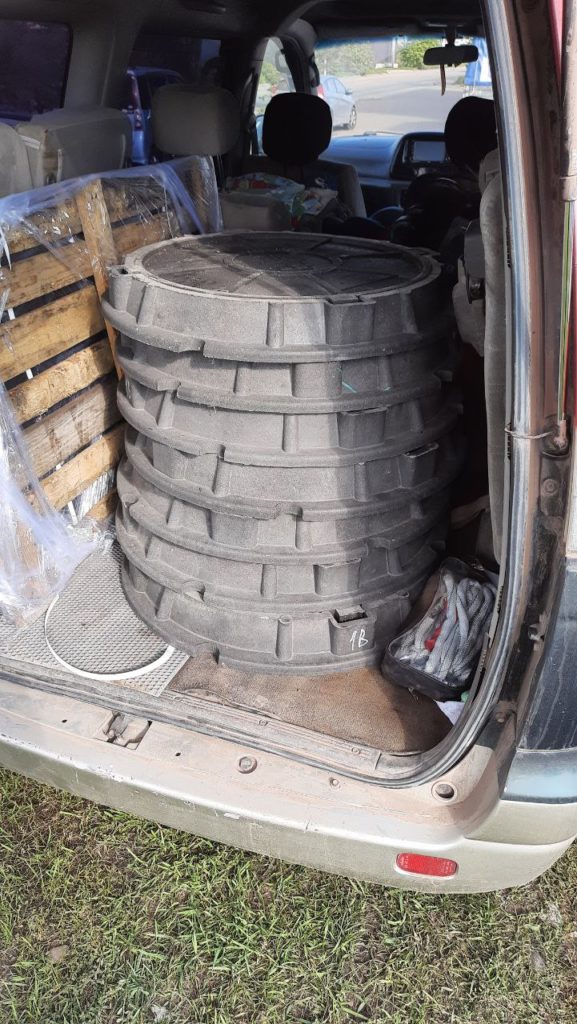

Осенний запас усиленных полимерных люков растаял быстро...

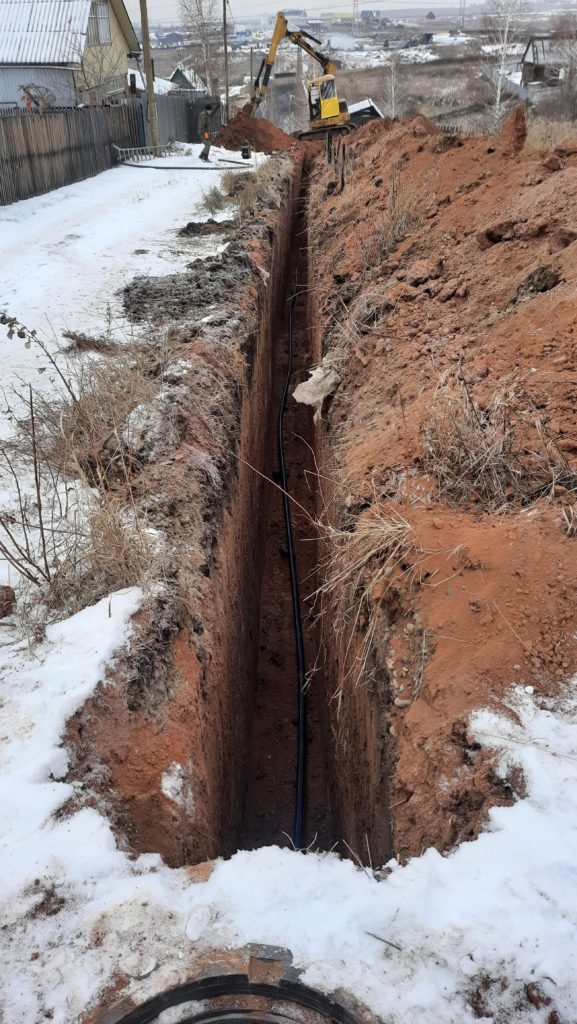

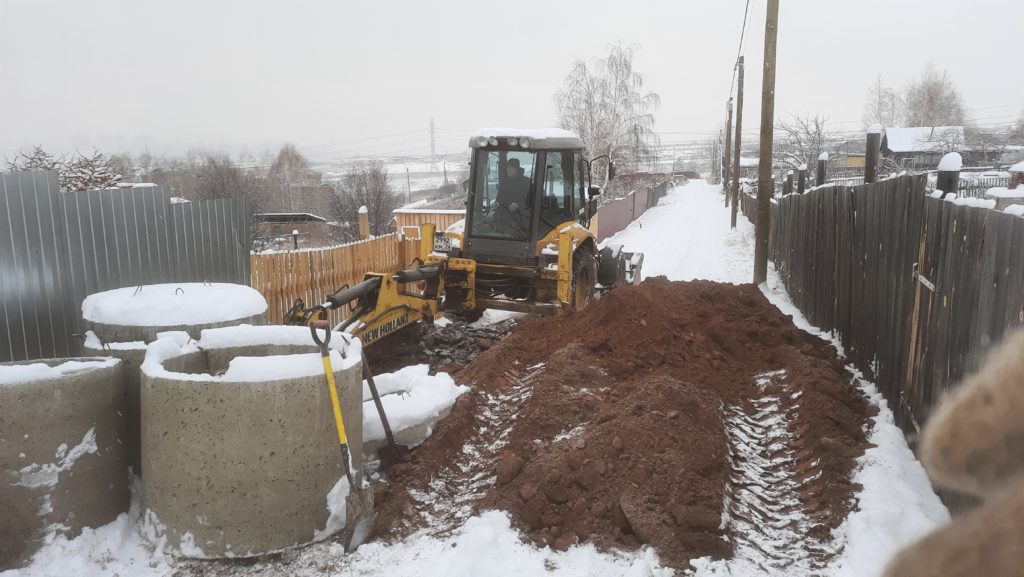

14я улица

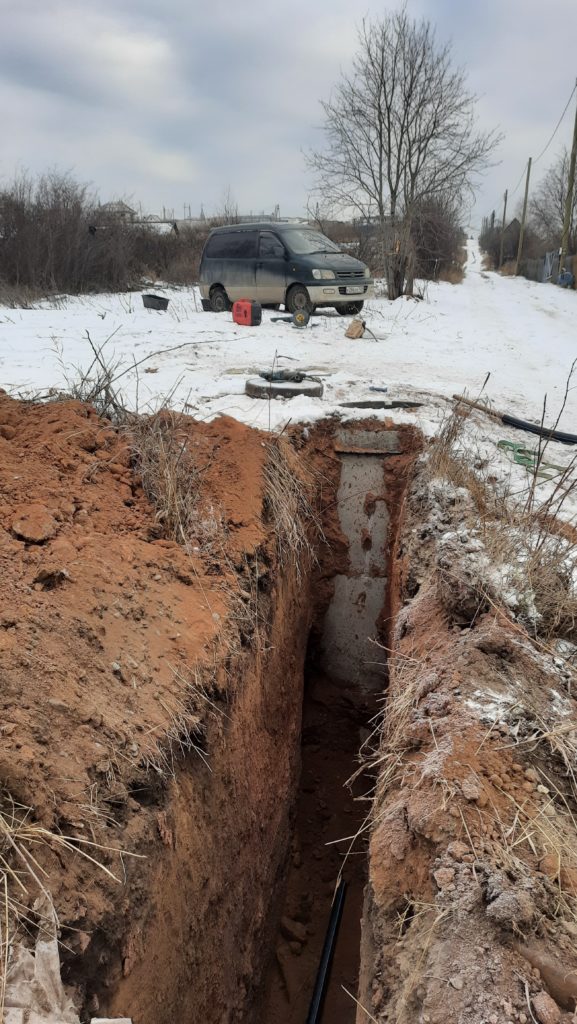

14я улица, середина ноября
14я улица
14я улица, середина ноября
ул. Солнечная, Восход после укладки трубы открытым способом
14я улица
2я улица Лаванды
2я улица Лаванды
2я улица Лаванды
2я улица Лаванды. Октябрь

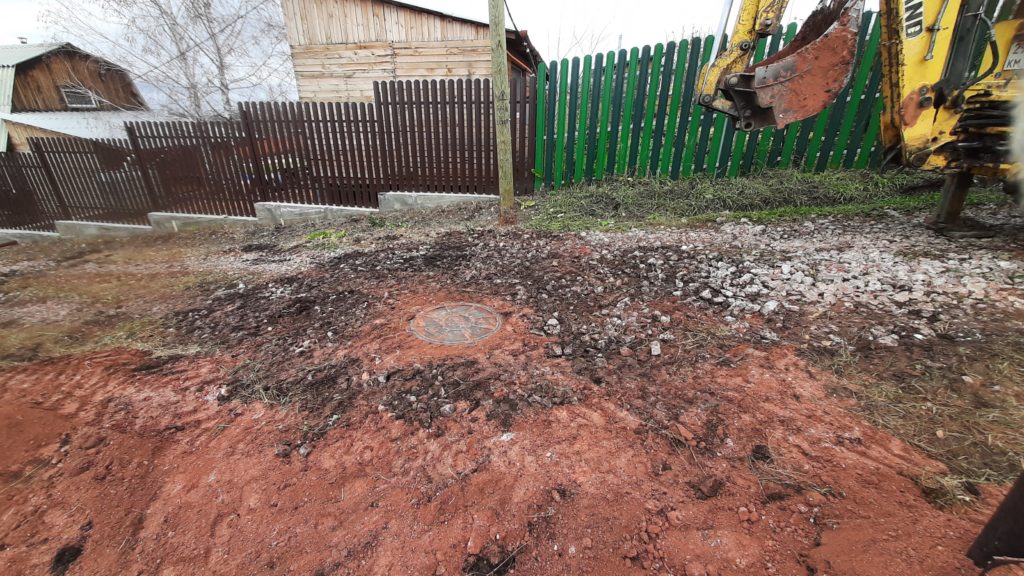

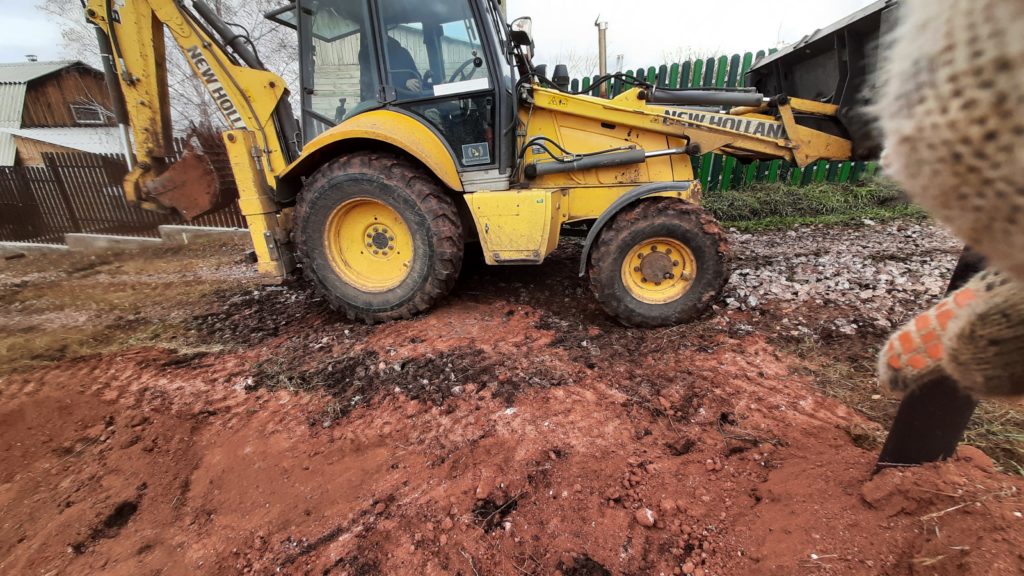

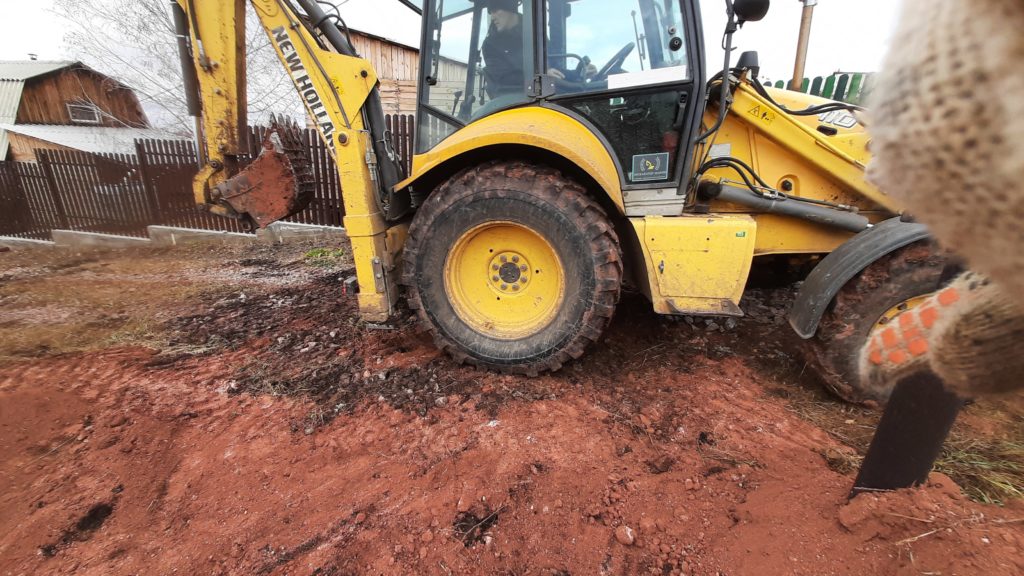

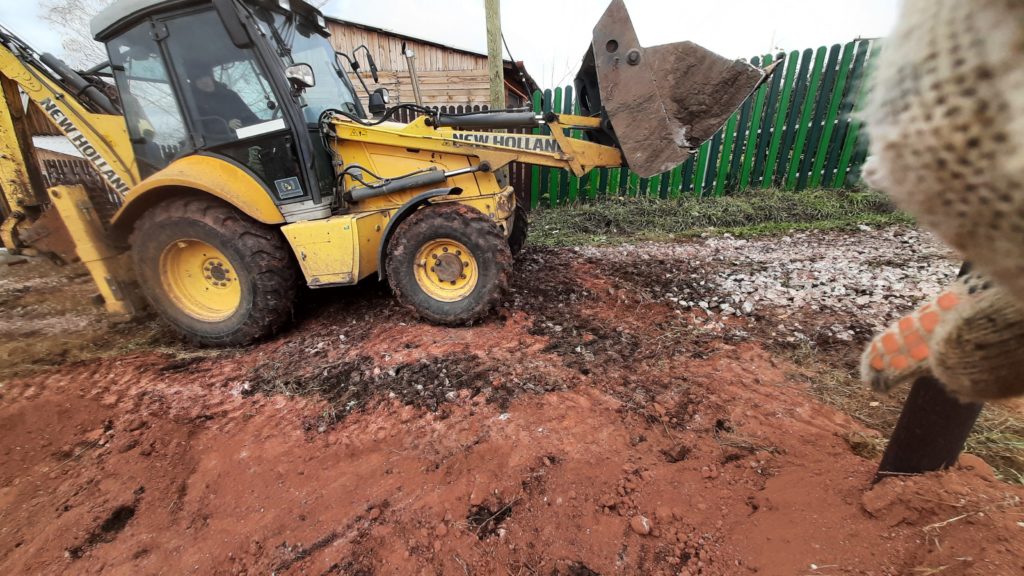

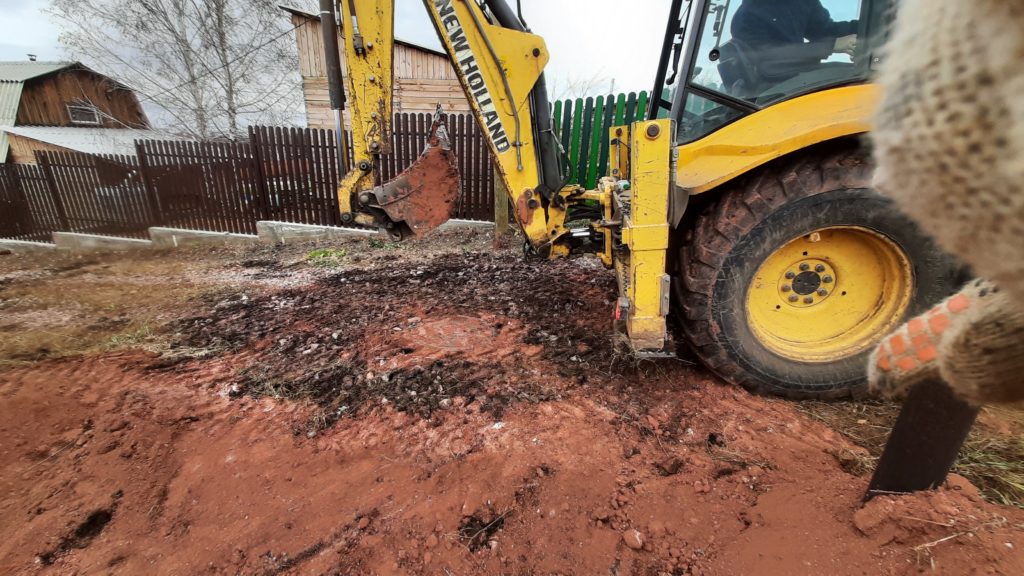

Проведение ходовых испытаний пластиковых люков. Экскаватор весит примерно 8,5 тонн.

Неоднократный наезд колёс на крышку люка подтвердил заявленную производителем прочность.

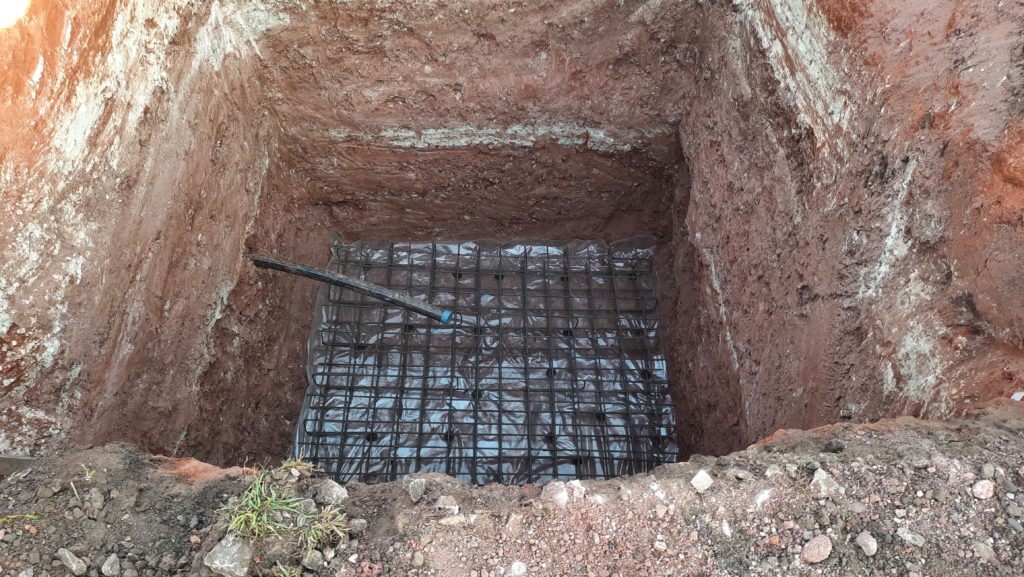

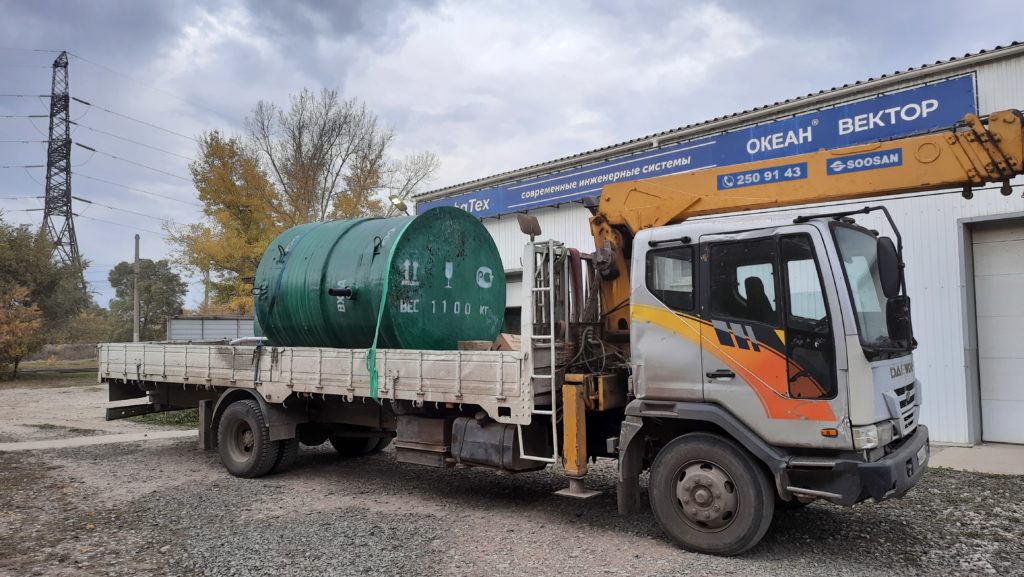

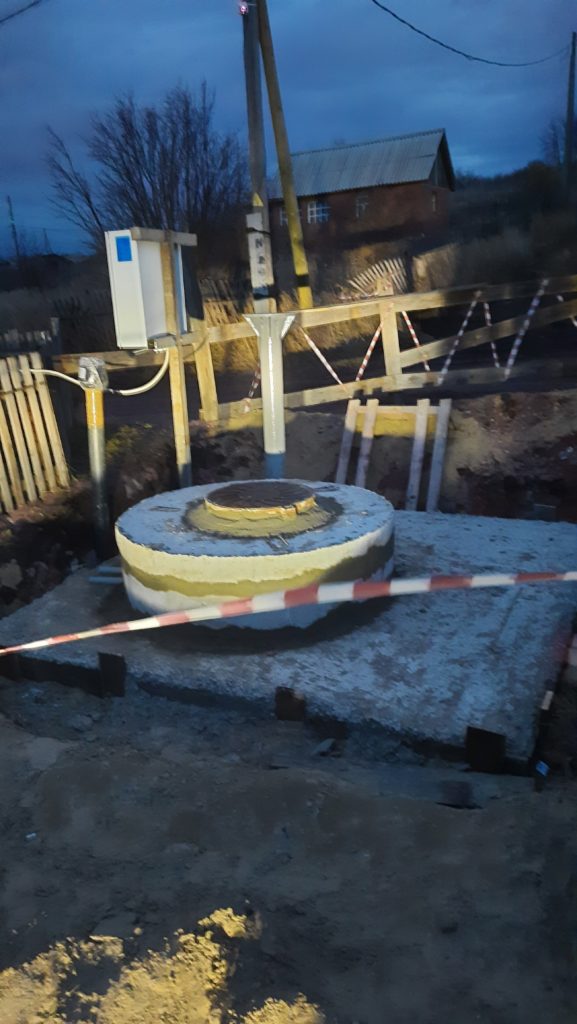

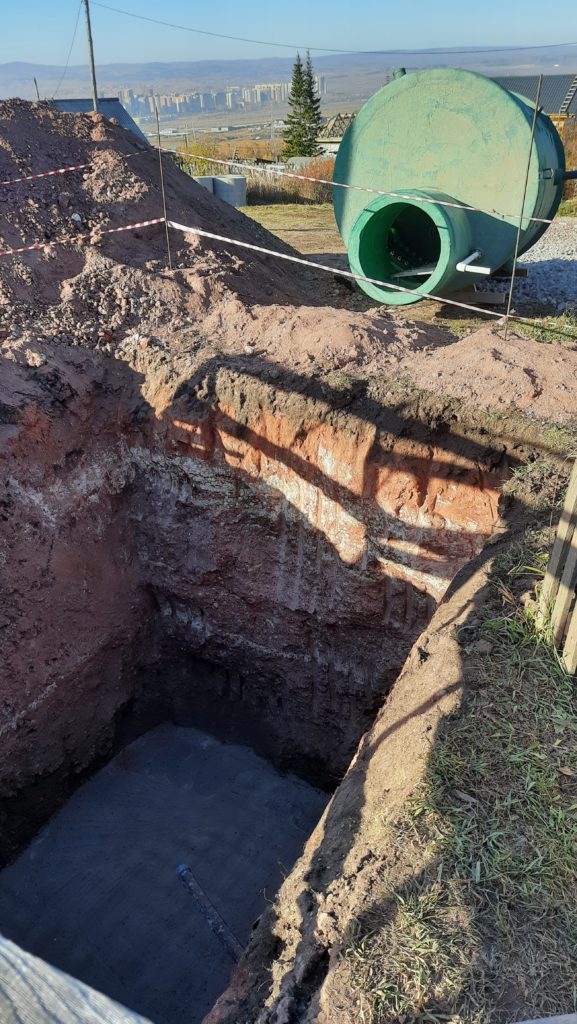

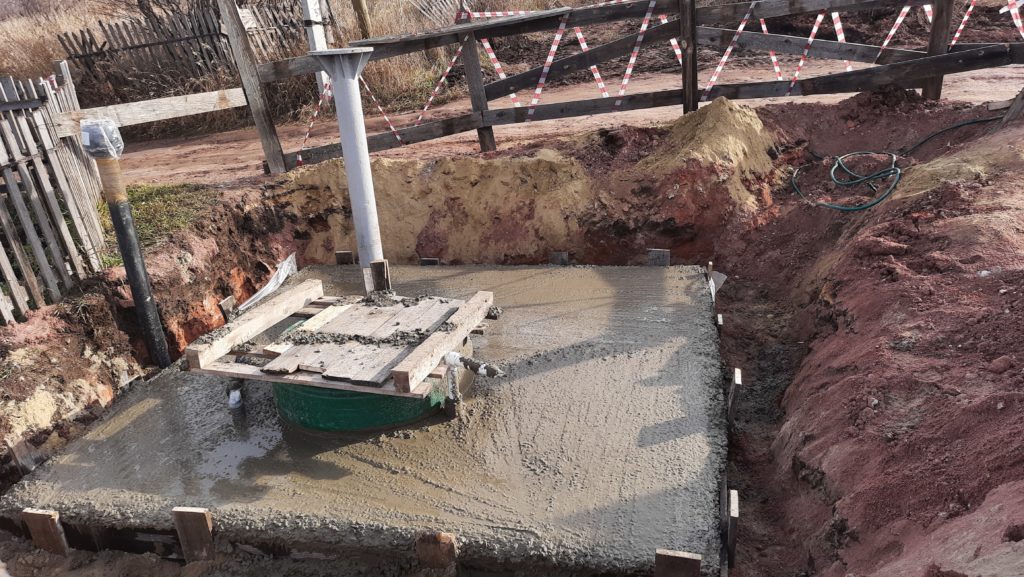

Октябрь-ноябрь 2023 года. Ценой огромных усилий и напряжения сил подрядчика, нас и заказчиков на вершине горы, в районе колодца В1.19 (последнего колодца по проекту главной магистрали) была установлена вторая повышающая насосная станция.

13 ноября 2023 года. Первый запуск ПНС второго подъёма, заполнение трассы к юр. лицам. В нижнем правом углу изменяются цифры значения давления

13 ноября 2023 года. Первый запуск ПНС второго подъёма, промывка трассы к юр. лицам.

Предшествующие работы – с начала до конца октября 2023 года.

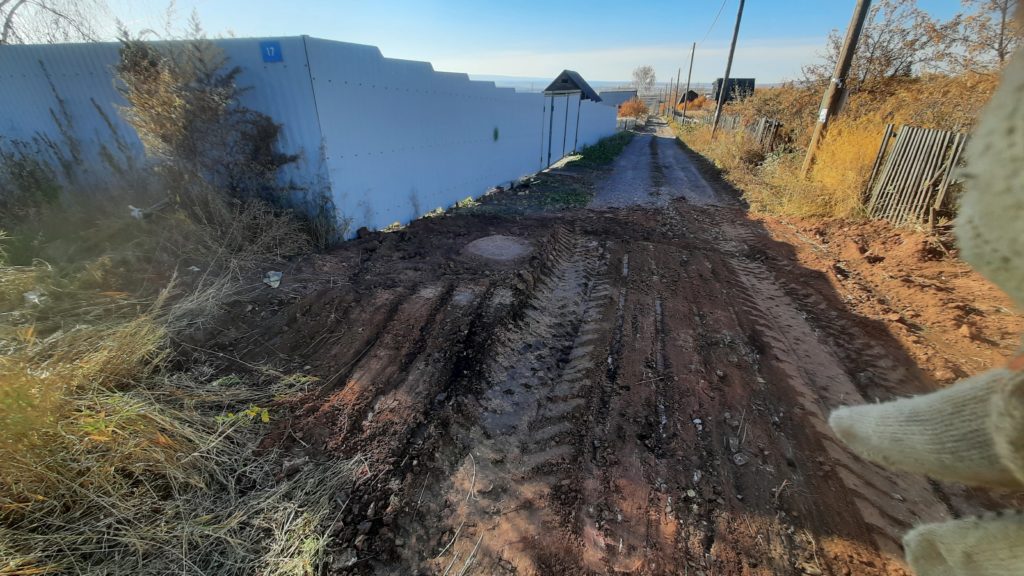

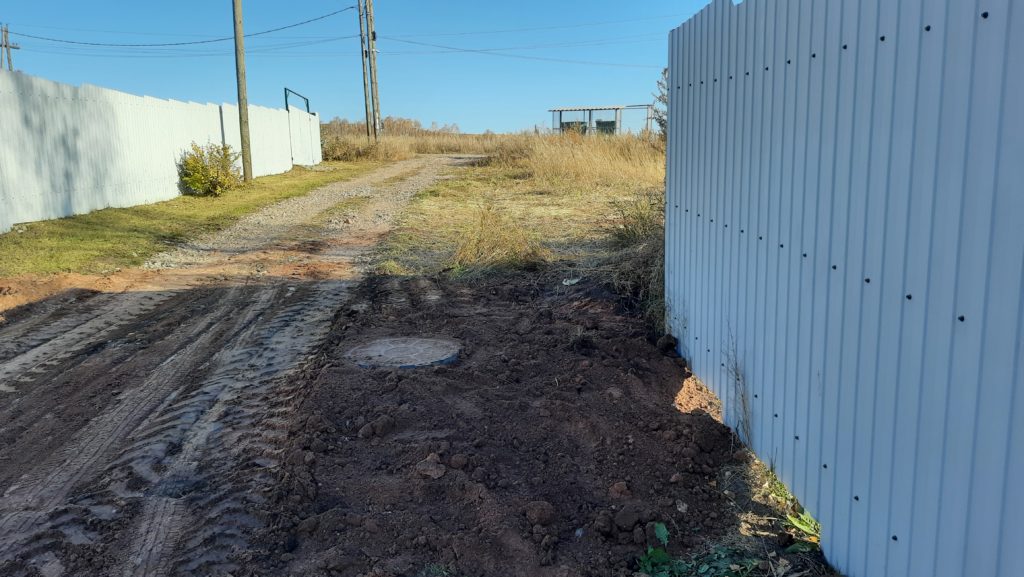

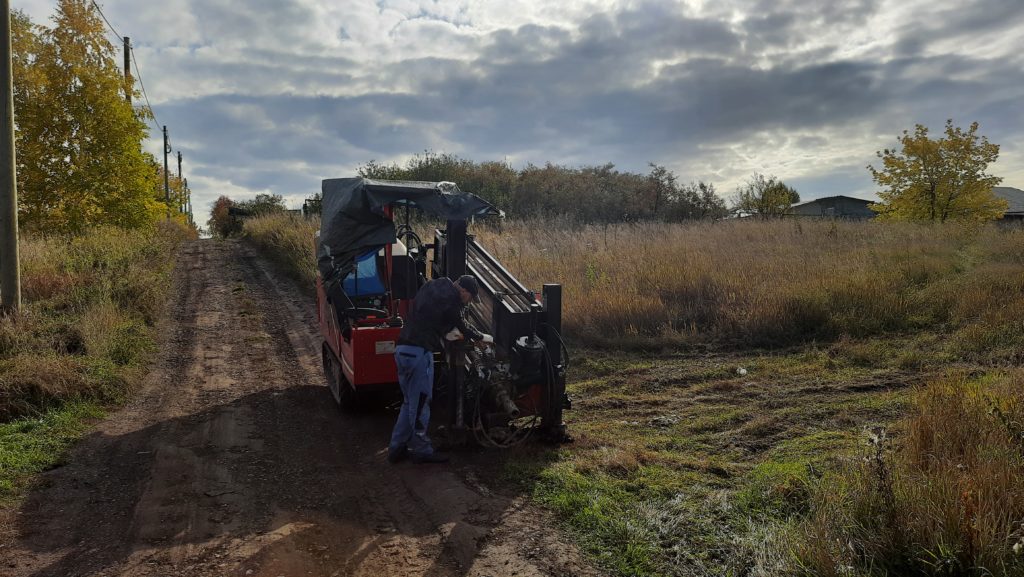

30 сентября 2023г. были начаты работы на 4й улице Лаванды.

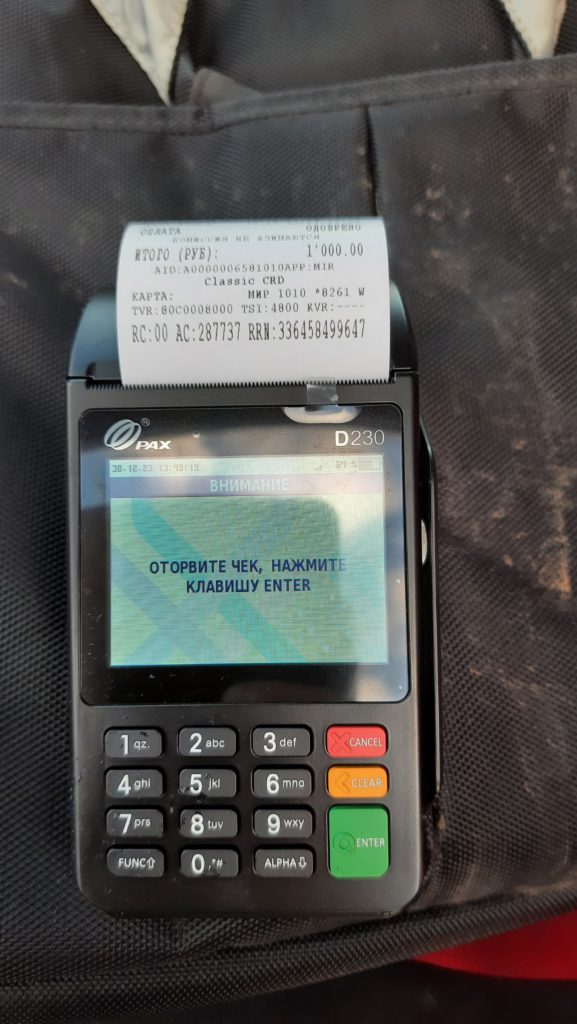

В сентябре 2023г. был получен терминал для проведения безналичной оплаты за потребление воды. ОН по вам СКУЧАЕТ !

В конце августа 2023г. на верхние улицы Лаванды привезли установку ГНБ. В начале сентября были начаты работы по прокладке магистралей в Лаванде.

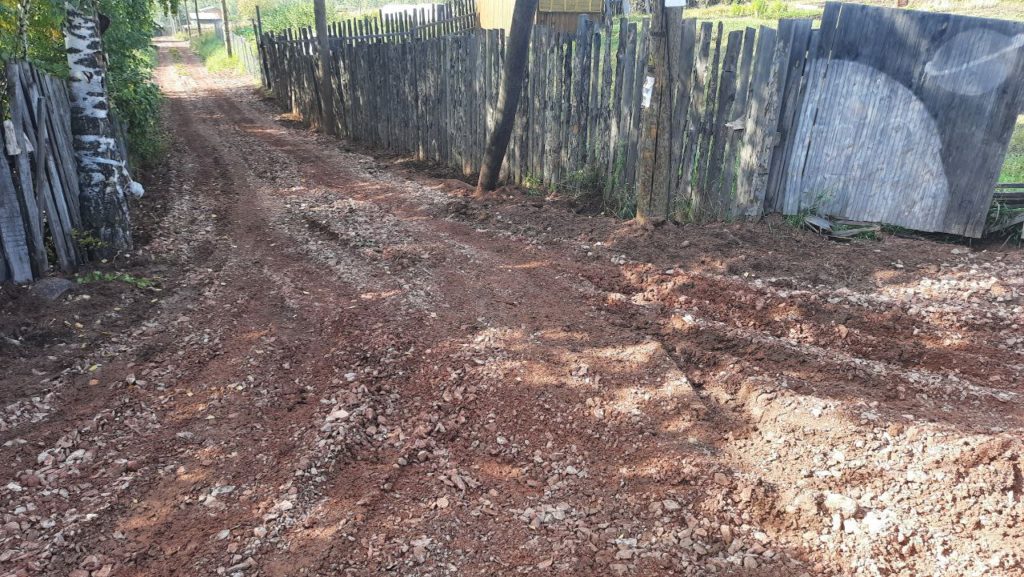

В конце июня 2023г. начали прокладку трассы к юр. лицам

28 июня 2023. Разметка трассы к юр. лицам

Разметка трассы к юр. лицам

Июнь. Яма под колодец 14-й улицы. Труба диаметром 90 мм

Прокладка трассы в сторону юр. лиц

14я улица после засыпки камнем (под слоем камня колодец)

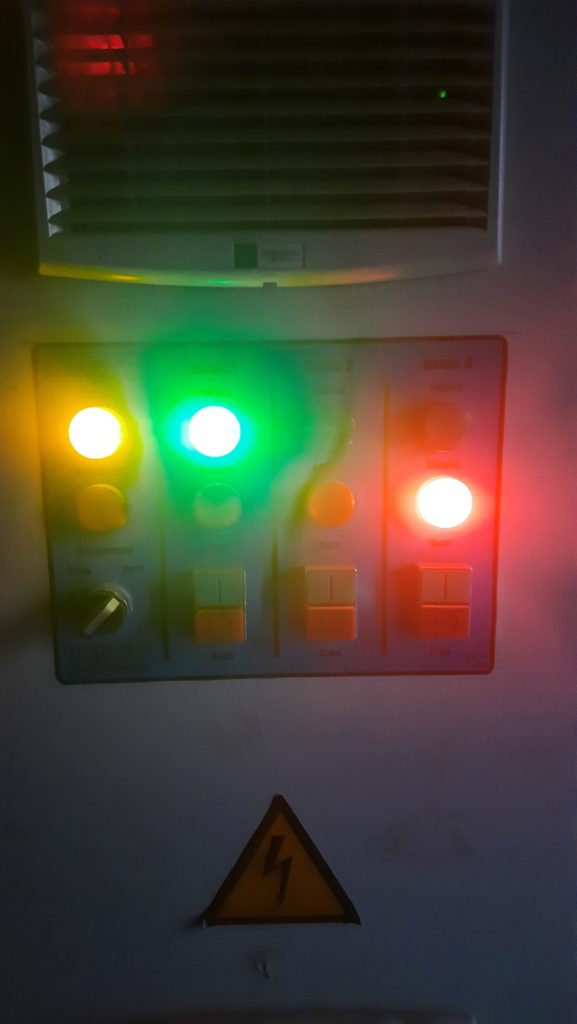

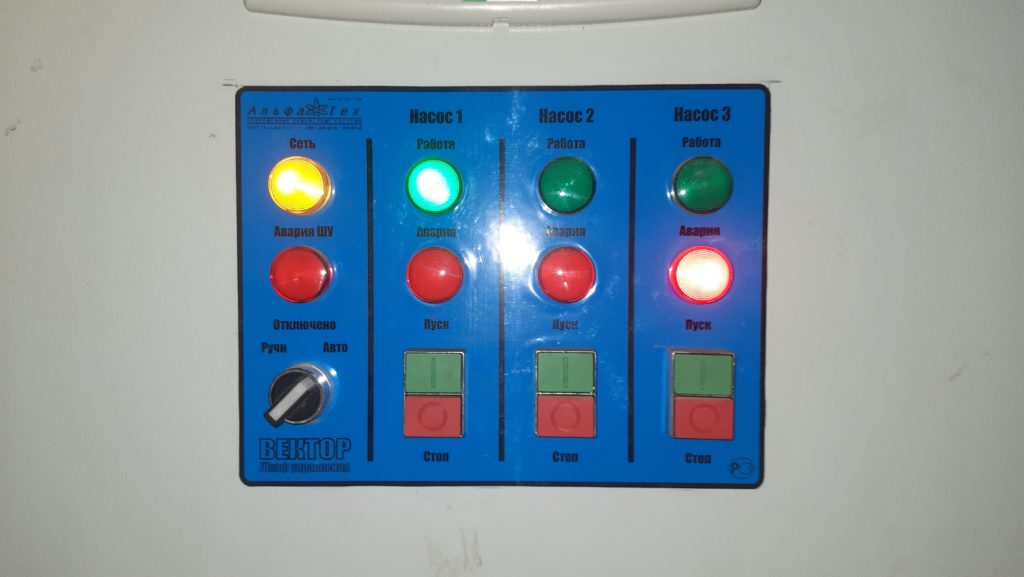

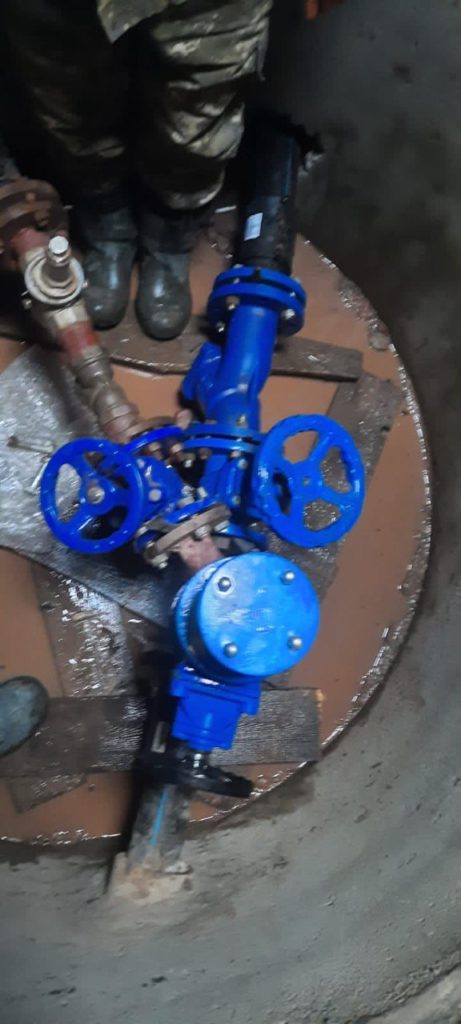

Так выглядит щит работающей насосной №1

Получили воду первые пользователи! 15 июля 2023 г., через месяц после подписания актов Краскомом, была подана вода первым пользователям. В первую волну подключаемых попало 27 человек на пяти улицах. Путь к этому событию занял 3,5 года с момента образования кооператива

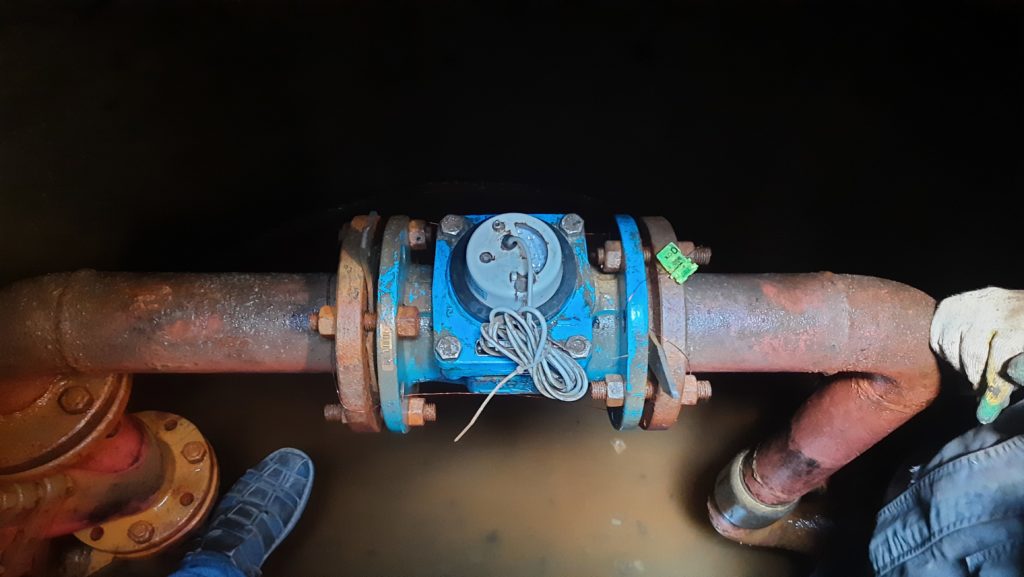

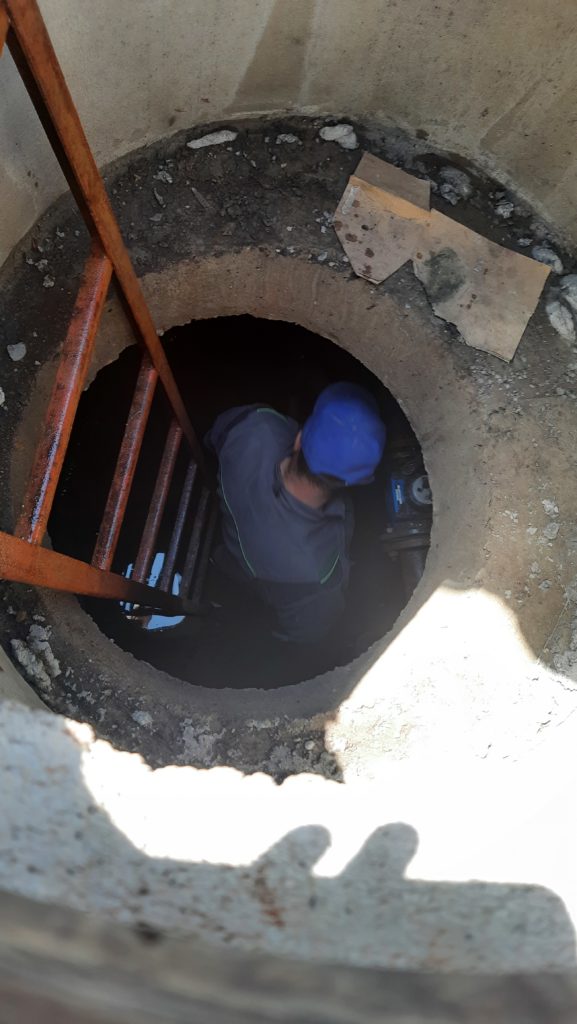

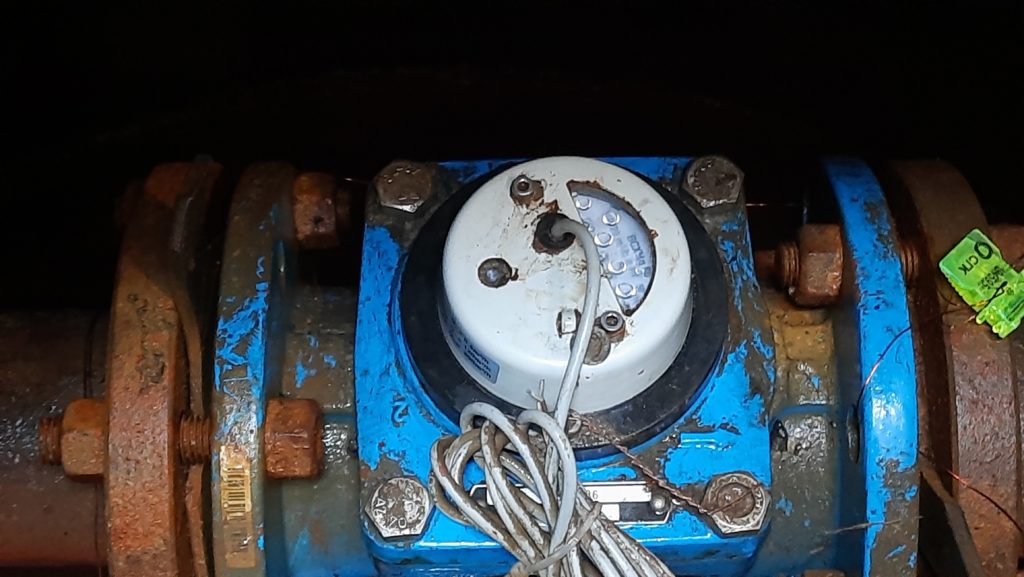

15 июня 2023 года. Подписание акта ввода коммерческого счётчика в эксплуатацию

Инспектор заполняет акт ввода в эксплуатацию. Так вот буднично произошло событие, которого люди ждали годами

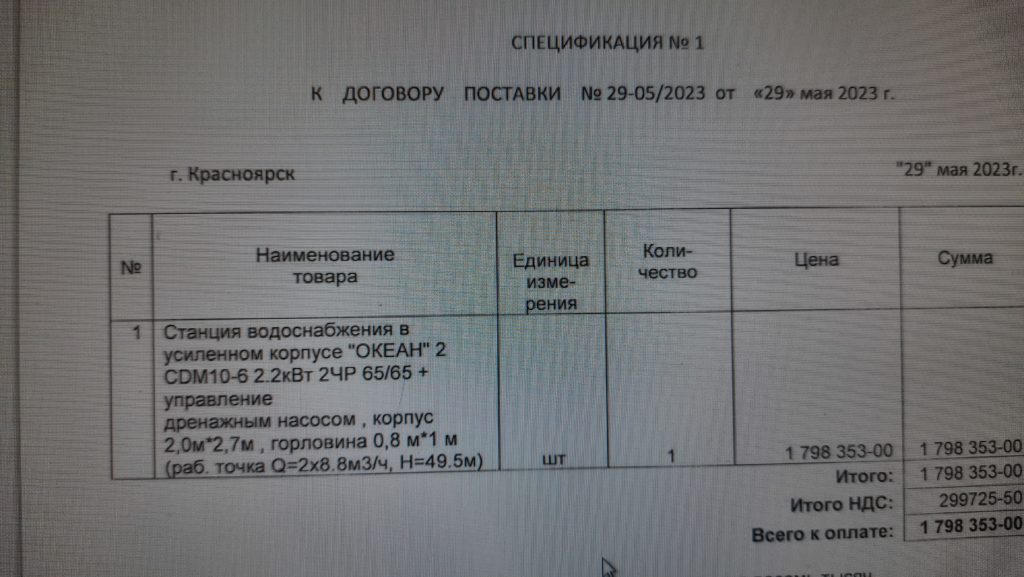

31 мая 2023 года было подписано соглашение о прокладке магистрали к четырём промышленным потребителям. Проект финансировался заказчиками.

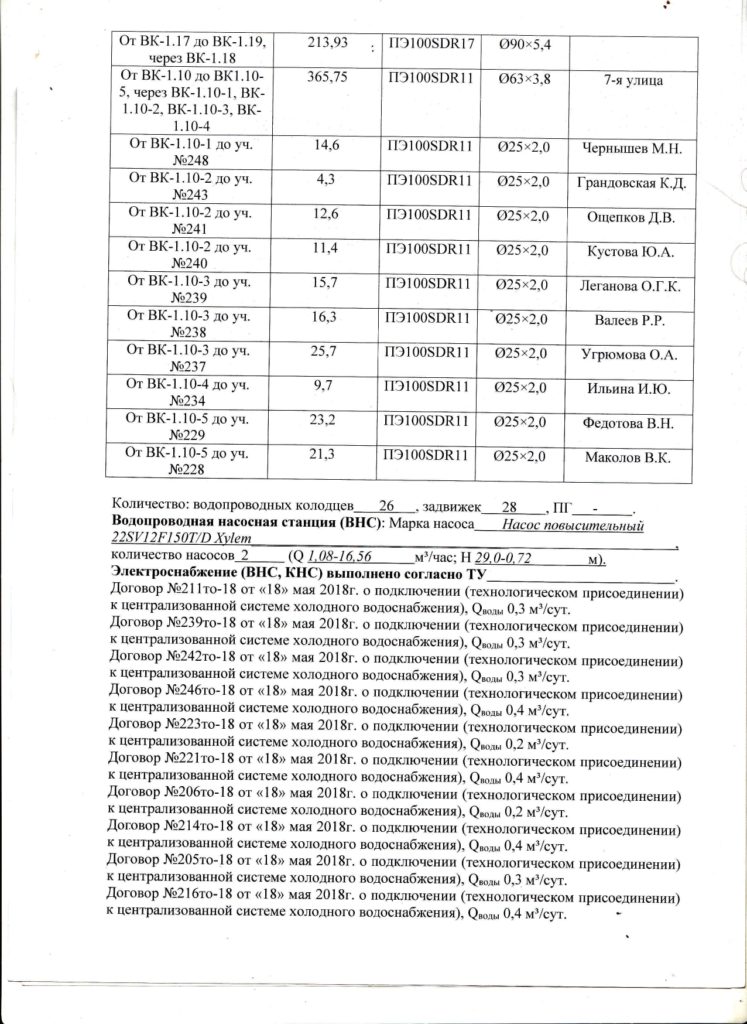

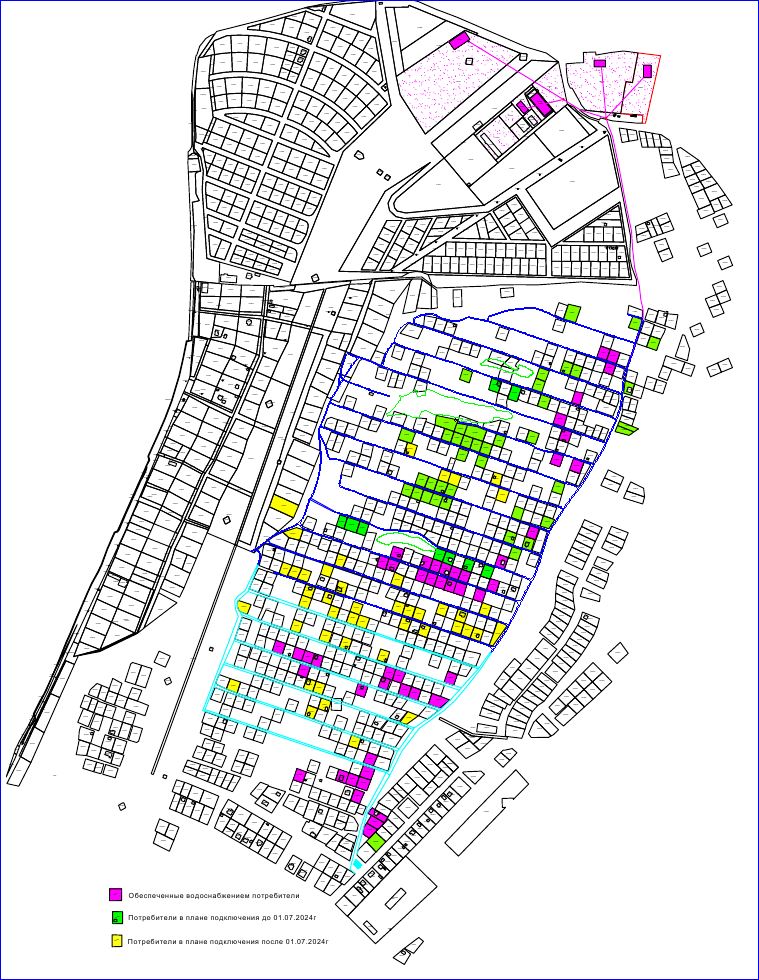

Фантастические идеи прокладки новых магистралей на 2023 год... на деле были в большой части реализованы к концу ноября. Найдите отличия с картой абонентов на 2024 год (жёлтой линией помечены планы, зелёной линией подключенные потребители)

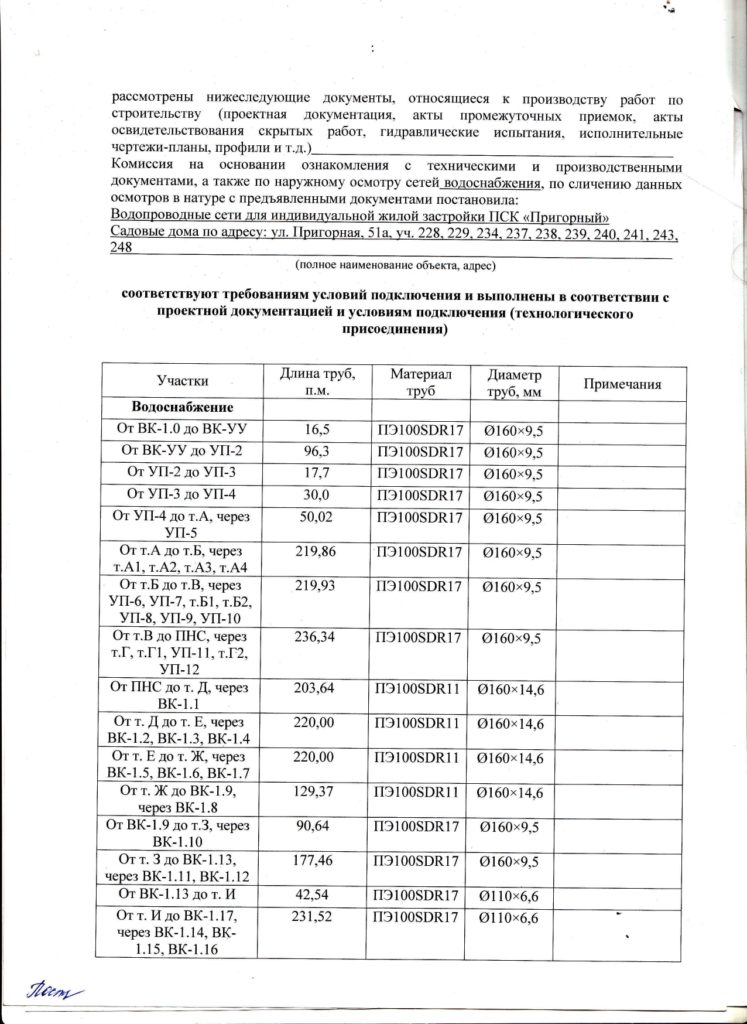

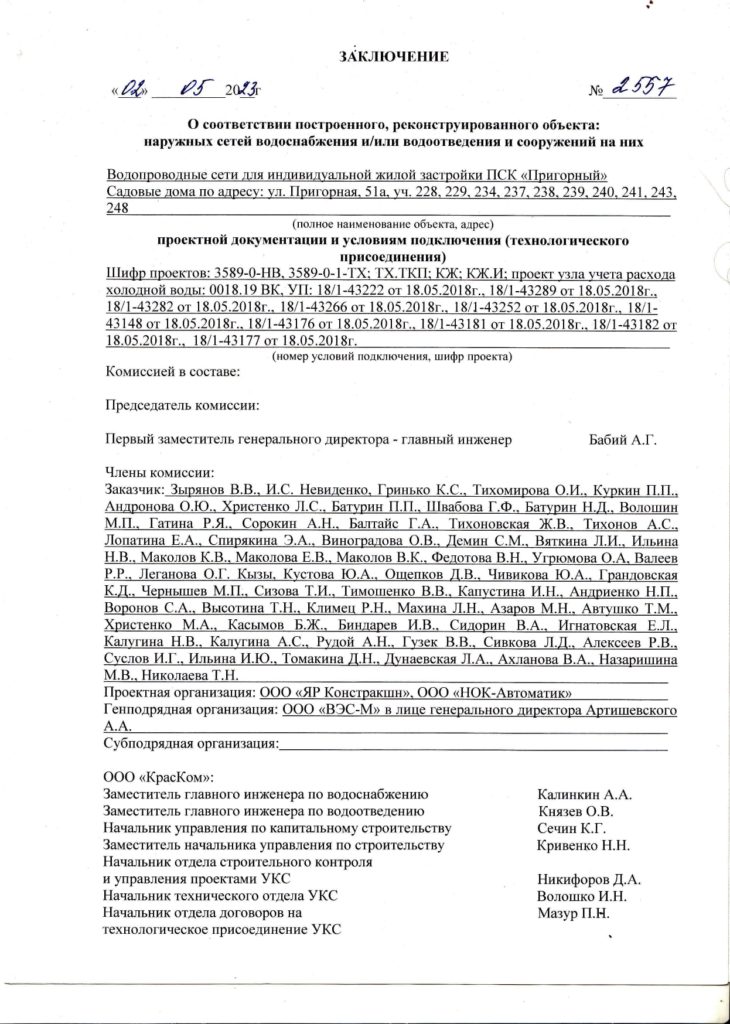

03 мая 2023 г. от ООО "Краском"  получено заключение о соответствии проекту на первую группу заявителей

8 и 9 апреля 2023 г. на четвёртом уровне выставочно-делового комплекса Mix Max прошло третье годовое отчётное собрание.

Отчёт о собрании и принятых решениях можно просмотреть, нажав на кнопку ниже.

На 11-й неделе марта 2023 г. была начата стыковка магистралей в колодцах. Она продолжалась до середины апреля.

А на самом деле в мешке лежат комплектующие 🙂

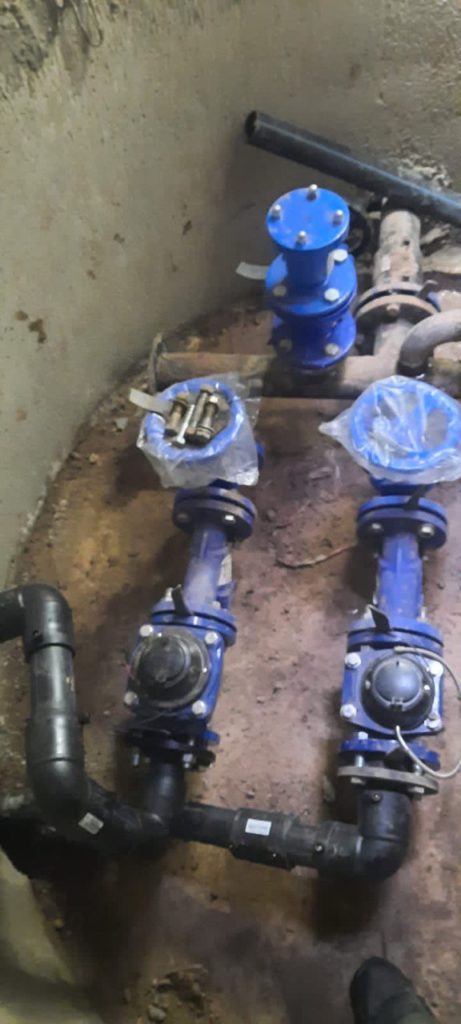

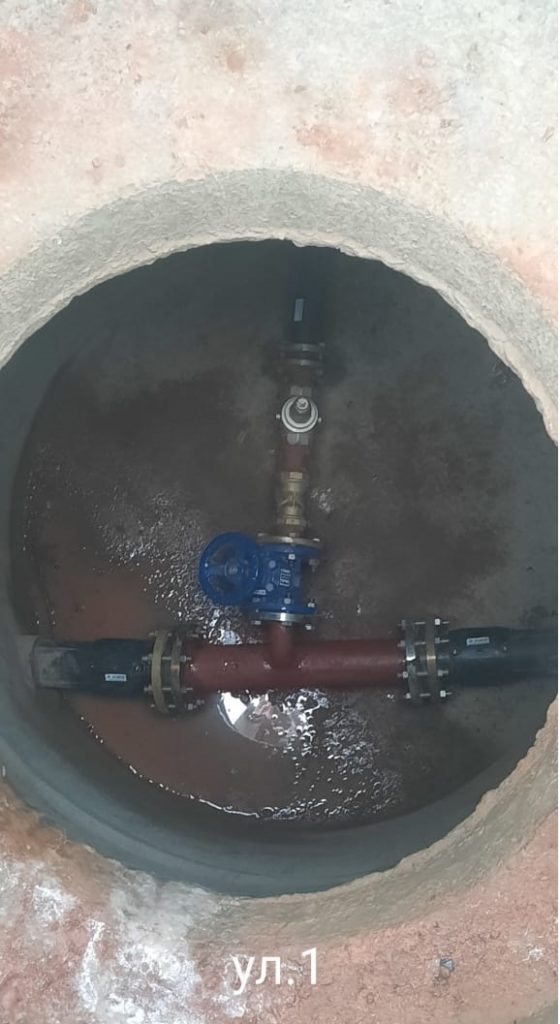

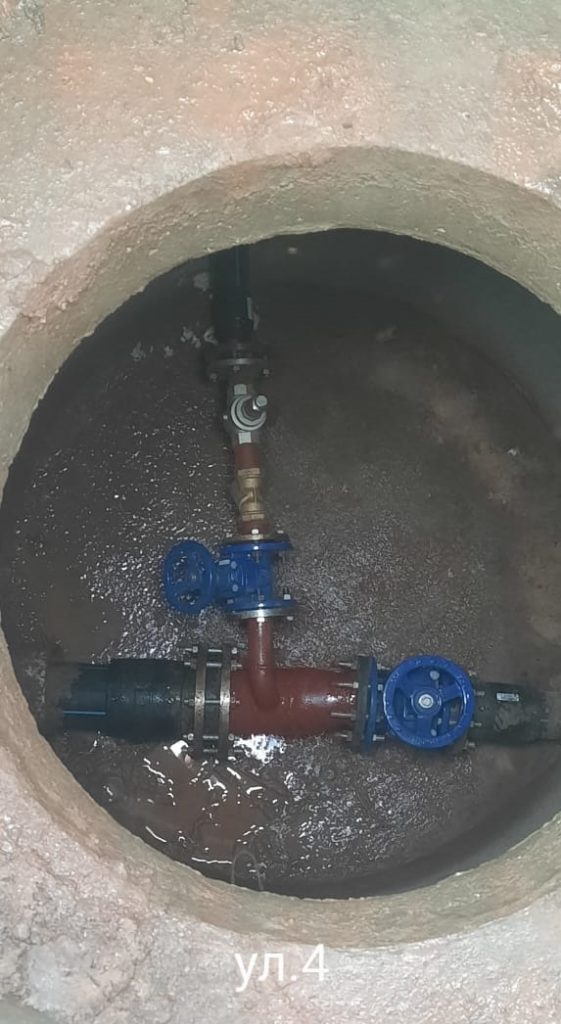

Отвод от центральной магистрали в 7-ю улицу. Внизу справа редуктор
Сборка регулятора давления. Вместо заглушки будет вкручен манометр
Вот столько грязи набежало во время продавливания трубы
Набор молодого монтажника 🙂
